Làm Chủ Quy Trình Sản Xuất Và Quản Lý Dự Án Trên Odoo 18
Sau khi đã cài đặt thành công Odoo 18, bước tiếp theo là cấu hình hệ thống để phục vụ vận hành thực tế. Việc kết nối chặt chẽ giữa bộ phận sản xuất và bộ phận quản lý dự án sẽ giúp doanh nghiệp tối ưu hóa nguồn lực và đảm bảo tiến độ.






Quy trình thiết lập Lệnh sản xuất (Manufacturing Order – MO)
Lệnh sản xuất là trung tâm của phân hệ Manufacturing. Để vận hành trơn tru, bạn cần thực hiện theo các bước sau:

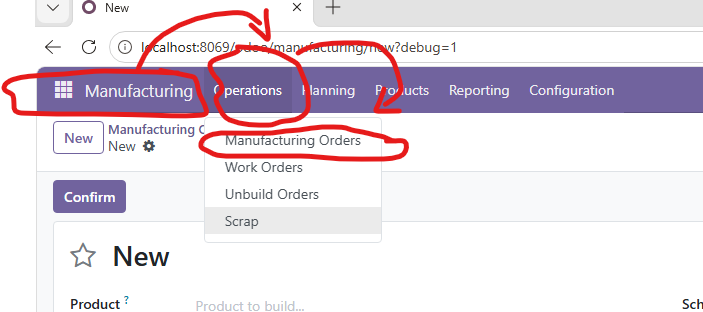

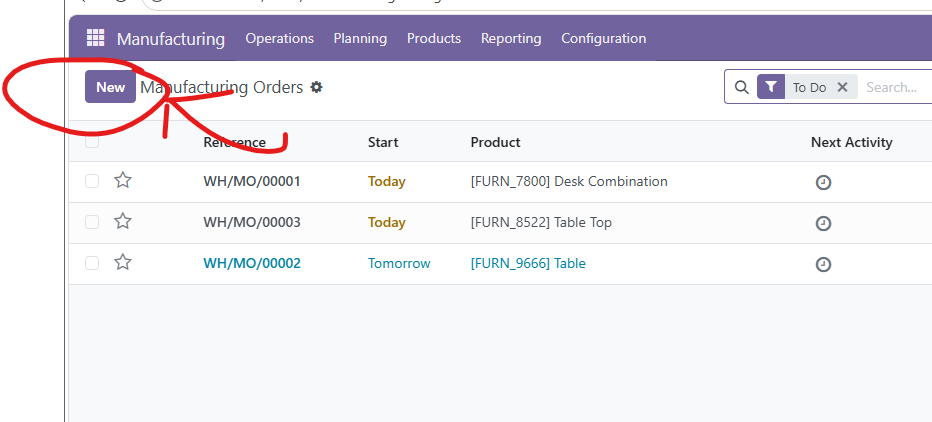

1. Khởi tạo Lệnh sản xuất mới
Từ giao diện chính, truy cập vào phân hệ Manufacturing. Tại đây, bạn nhấn nút Create để tạo một MO mới. Hệ thống sẽ yêu cầu bạn xác định sản phẩm cần sản xuất (ví dụ: Control Panel).

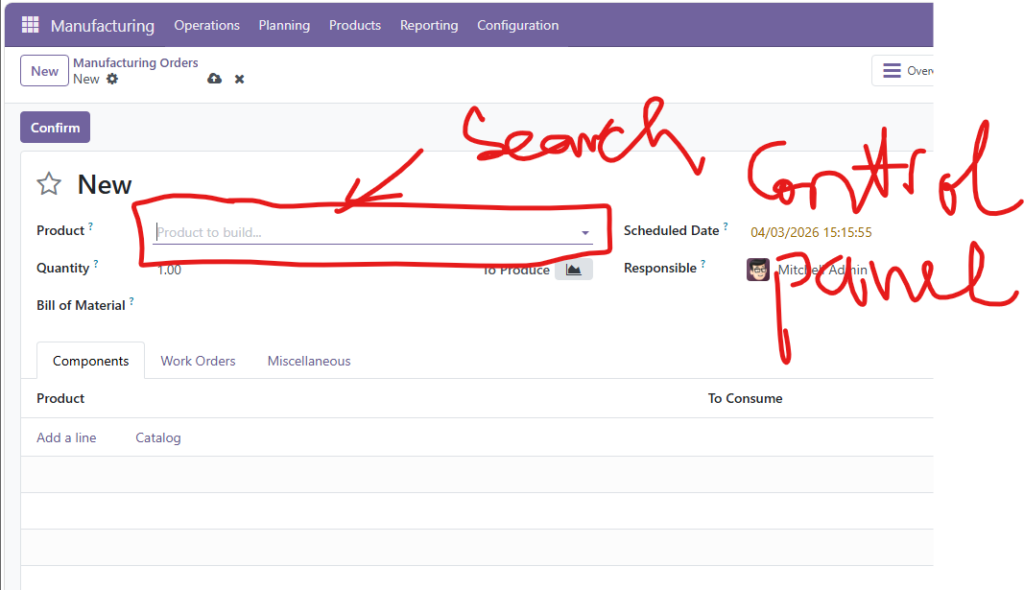

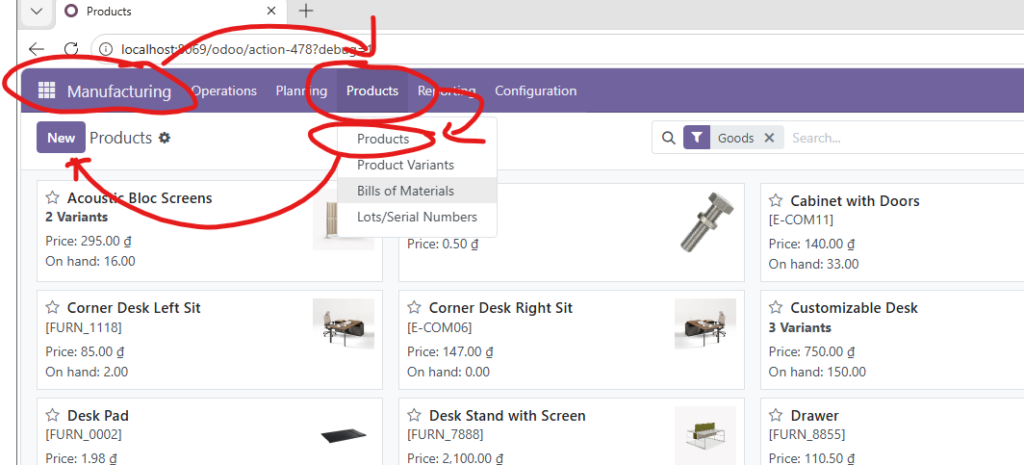

2. Tìm kiếm và lựa chọn sản phẩm nhanh

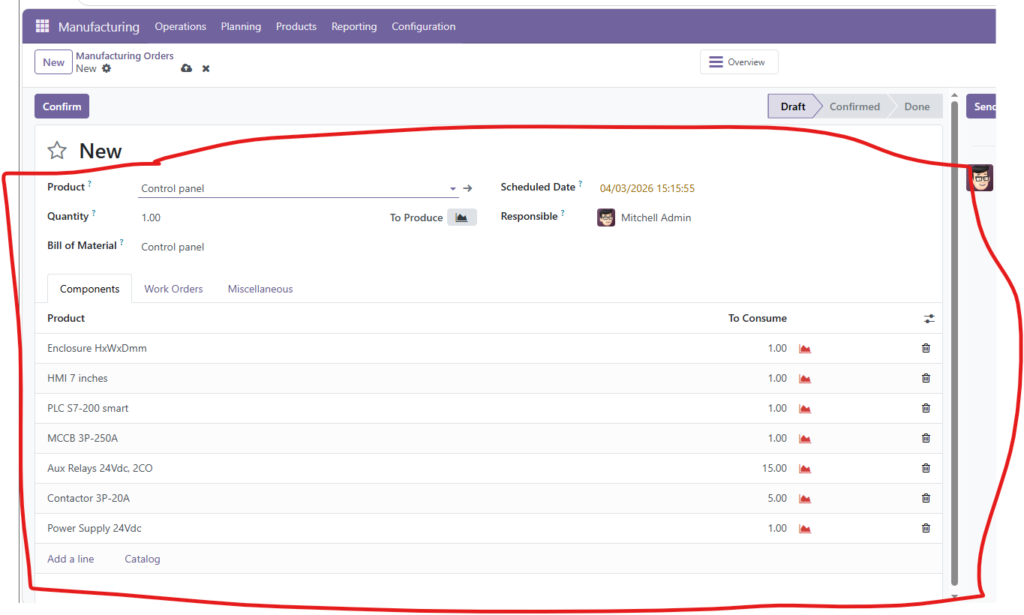

Odoo 18 cung cấp bộ lọc thông minh. Bạn chỉ cần gõ tên sản phẩm vào ô tìm kiếm, hệ thống sẽ tự động truy xuất các thông tin liên quan như định mức nguyên vật liệu (BoM) đã được thiết lập sẵn, giúp tiết kiệm thời gian nhập liệu.

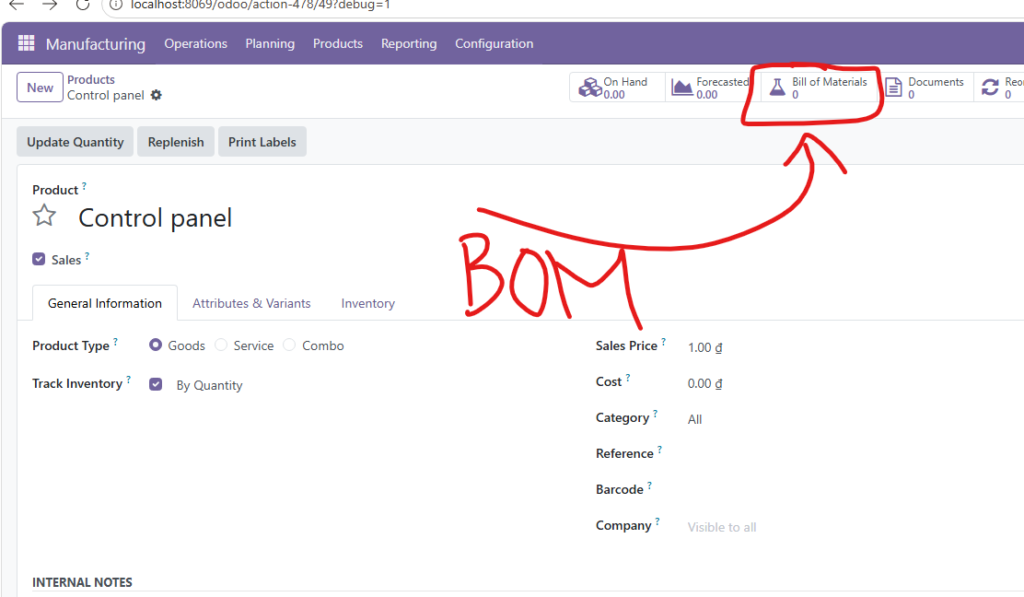

Quản trị Định mức nguyên vật liệu (BoM) và Công đoạn sản xuất
Một lệnh sản xuất chỉ có thể thực hiện nếu có một bộ hồ sơ kỹ thuật (BoM) hoàn chỉnh.

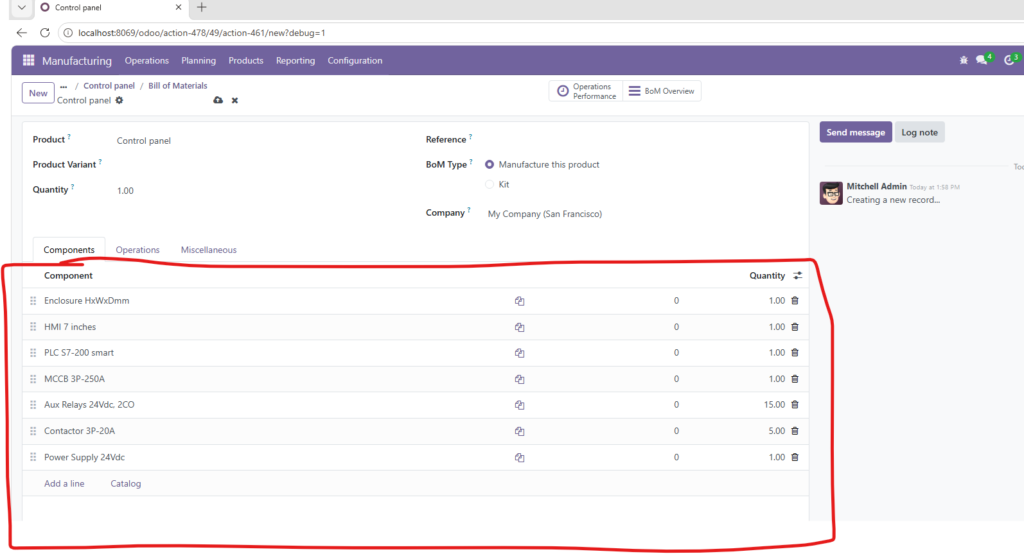

1. Thiết lập chi tiết thành phần (Components)
Trong mỗi bản ghi BoM, bạn cần khai báo chi tiết các vật tư tiêu hao. Việc liệt kê chính xác số lượng và chủng loại linh kiện trong tab Components là yếu tố then chốt để Odoo tính toán giá thành và quản lý kho chính xác.

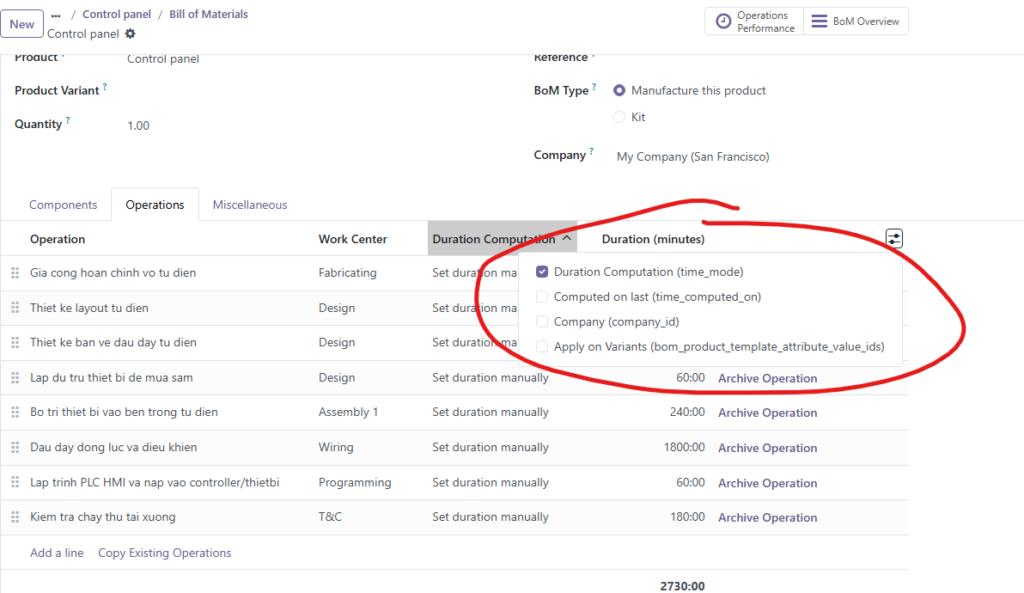

2. Kích hoạt và cấu hình công đoạn (Operations)
Để quản lý chi tiết từng bước thực hiện trên sàn sản xuất:

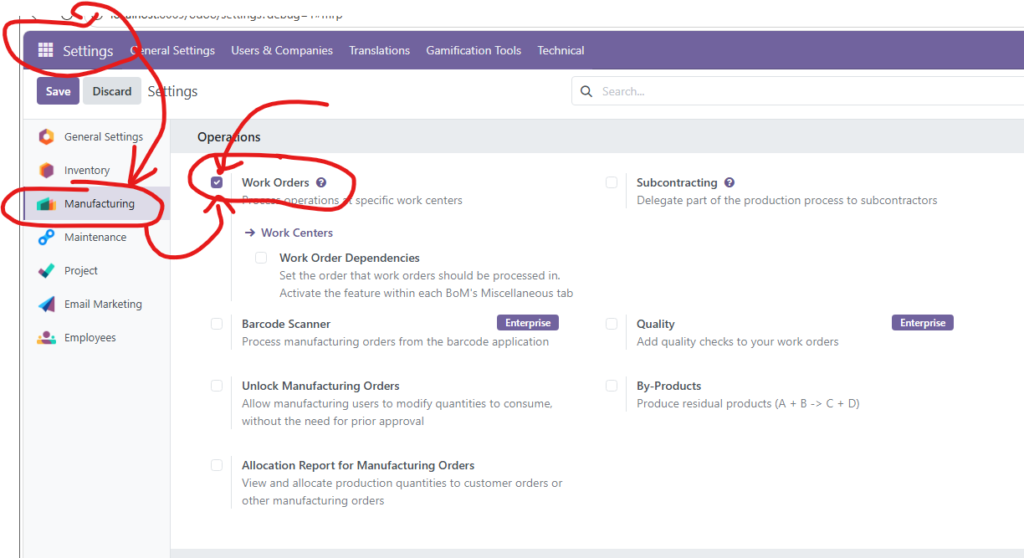

- Truy cập Settings và tích chọn tính năng Work Orders (WO).
- Sau khi kích hoạt, tab Operations sẽ xuất hiện trong BoM.

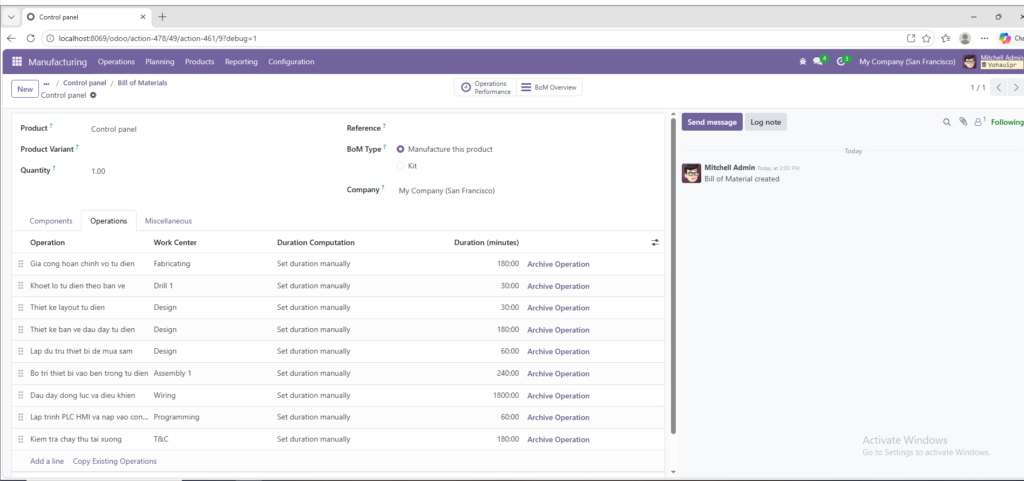

- Tại đây, bạn có thể thêm các bước thực hiện (Process) như: Lắp ráp, Kiểm tra, Đóng gói… tương ứng với từng trạm làm việc (Work Center).

Quản lý dự án nâng cao theo phong cách MS Project
Điểm đặc biệt trên Odoo 18 là khả năng quản lý các tác vụ có tính phụ thuộc lẫn nhau, giúp người quản lý theo dõi tiến độ tương tự như trên Microsoft Project.

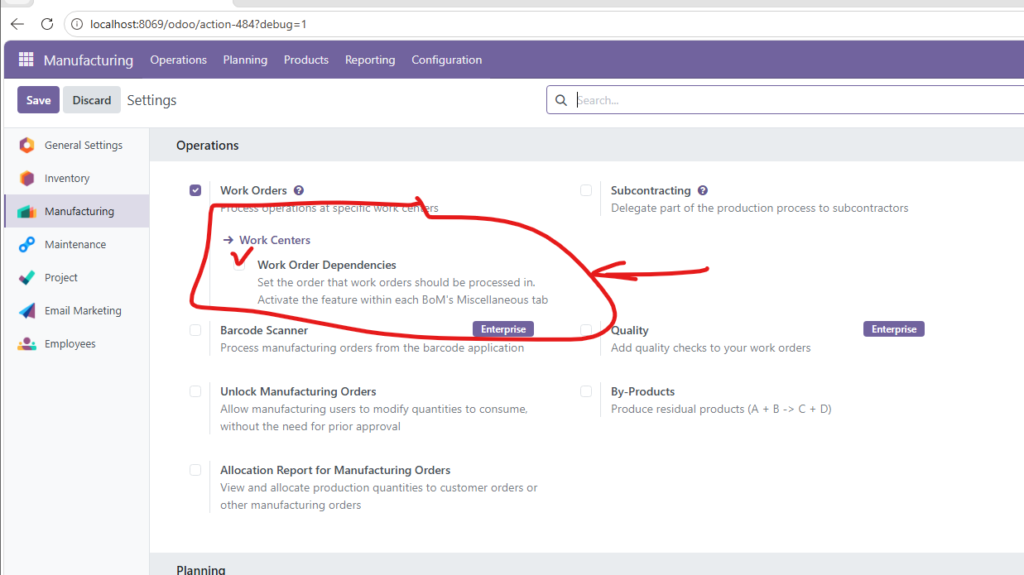

1. Thiết lập tính năng Task Dependencies
Nếu bạn gặp trường hợp không thể bắt đầu tác vụ này nếu tác vụ kia chưa xong, bạn cần kích hoạt tính năng “Blocked By”.
- Vào cấu hình Dự án (Project Settings).
- Bật tính năng Task Dependencies.
- Lúc này, trong mỗi Task sẽ xuất hiện trường dữ liệu cho phép bạn chọn tác vụ tiền đề.
2. Lập lịch trình Start & Finish chuyên nghiệp

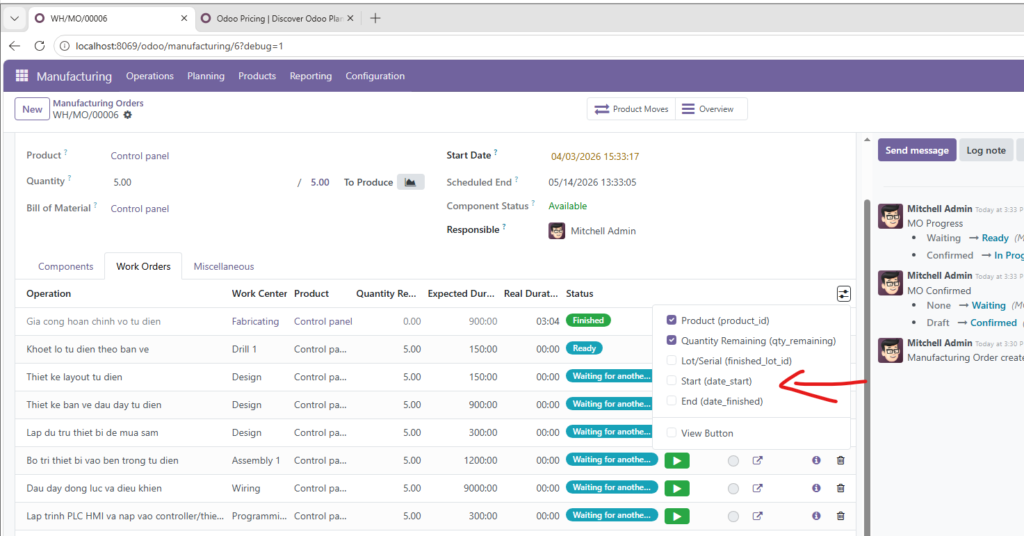

Để có một biểu đồ Gantt chuẩn xác, bạn cần thiết lập ngày bắt đầu (Start Date) và ngày kết thúc (Finish Date) cho từng Task. Việc này giúp hệ thống tự động cảnh báo nếu có bất kỳ công đoạn nào bị chậm trễ, gây ảnh hưởng đến tổng tiến độ của dự án sản xuất.
Kết luận
Việc nắm vững cách vận hành Lệnh sản xuất (MO) và liên kết chặt chẽ với Quản lý dự án (Project) sẽ giúp bạn khai thác tối đa sức mạnh của Odoo 18. Đây không chỉ là phần mềm quản lý, mà là một công cụ hỗ trợ ra quyết định mạnh mẽ cho các kỹ sư và nhà quản lý công nghiệp.
